À chaque RDV, après "Community ou Enterprise ?", la même question
revient :
"Combien de temps ça va me prendre ?" La réponse honnête, c'est que
ça dépend. Mais on peut donner des fourchettes réalistes — basées sur ce qu'on observe vraiment au Maroc, pas sur les promesses marketing.
Les "2 semaines" qu'on vous vend sont un piège
Quand un commercial promet un déploiement en 2 semaines, il parle de l'installation technique. Le serveur tourne, les modules sont activés. C'est vrai. Et c'est complètement à côté du sujet.
Un projet ERP n'est pas une installation, c'est une transformation. Elle se mesure en cadrage, en paramétrage métier, en migration de données, et en formation des équipes. Une PME qui pense déployer en 2 semaines se retrouve six mois plus tard revenue à Excel — projet officieusement abandonné.
Les 4 phases d'un vrai déploiement
Phase 1 — Cadrage (2 à 4 semaines). On comprend votre business, on cartographie vos processus, on définit le périmètre. Cette phase paraît "non-productive" — c'est pourtant elle qui détermine la réussite à 80%. Sauter le cadrage, c'est garantir des allers-retours coûteux.
Phase 2 — Paramétrage (3 à 6 semaines). On configure Odoo selon vos processus : plan comptable CGNC, taux de TVA marocains, workflows de validation, droits utilisateurs. C'est le cœur technique du projet.
Phase 3 — Migration & Formation (2 à 4 semaines). Migration des données existantes (clients, produits, stock) et formation des équipes. La formation représente 60% du succès post-déploiement.
Phase 4 — Mise en production & Stabilisation (2 à 4 semaines). Go-live, accompagnement intensif les deux premières semaines, ajustements, résolution des incidents.
Les durées réelles selon votre taille
Voici ce qu'on observe sur les déploiements iTVerse au Maroc :
| Taille | Durée totale | Phase la plus longue |
|---|---|---|
| Micro (3–10 pers.) | 8 à 12 semaines | Cadrage |
| Petite (10–25 pers.) | 12 à 18 semaines | Paramétrage |
| Moyenne (25–80 pers.) | 16 à 24 semaines | Paramétrage + Migration |
| Multi-sociétés / multi-dépôts | 20 à 36 semaines | Cadrage + Paramétrage |
Ces durées intègrent une réalité simple : votre équipe a un business à faire tourner pendant le projet. Personne ne peut consacrer 100% de son temps au déploiement. C'est précisément pour ça que les promesses "express" finissent en burn-out.
Les 3 facteurs qui rallongent un projet
1. Le manque de référent métier en interne. Si personne dans votre équipe n'a 3 à 4 heures par semaine pour les ateliers de cadrage, votre projet prend le double du temps prévu.
2. Le périmètre qui s'élargit en cours de route. "Et tant qu'on y est, on peut ajouter le module RH ?" — chaque ajout post-cadrage rallonge le projet de 3 à 6 semaines.
3. Les données mal préparées. Si vos fichiers clients, produits, stocks ne sont pas nettoyés avant migration, vous payez deux fois : une fois pour migrer, une fois pour corriger.
Les 3 facteurs qui accélèrent
1. Un sponsor interne dédié — souvent le DG ou le DAF — qui débloque les décisions rapidement.
2. Un périmètre figé dès le cadrage. Tout le reste passe en V2.
3. Une formation par étapes, pas tout d'un coup à la fin. Les équipes intègrent au fur et à mesure.
Calendrier type pour une PME de 20 à 50 personnes

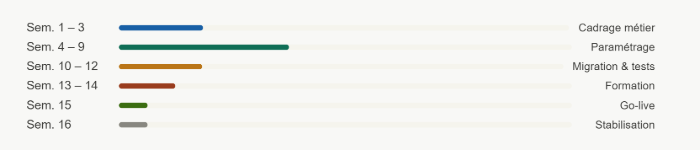

Un projet bien mené sur 16 semaines ressemble à ceci :
Soit environ 4 mois calendaires. Pas 2 semaines. Pas 1 an. Quatre mois bien menés.
Ce qu'il faut retenir
Un projet Odoo bien géré dans une PME marocaine prend entre 3 et 6 mois. Tout ce qui est plus court a sauté une étape. Tout ce qui est plus long a perdu le contrôle du périmètre.
Le piège, ce n'est pas la durée. C'est de penser qu'elle est négociable. Elle ne l'est pas. Ce qui est négociable, c'est le périmètre — et donc indirectement le délai.
Chez iTVerse, on a construit des plannings prévisionnels par taille de PME, validés sur nos déploiements réels. Si vous voulez voir à quoi ressemble vraiment un projet Odoo de votre taille, semaine par semaine, on les a mis en PDF gratuit.
